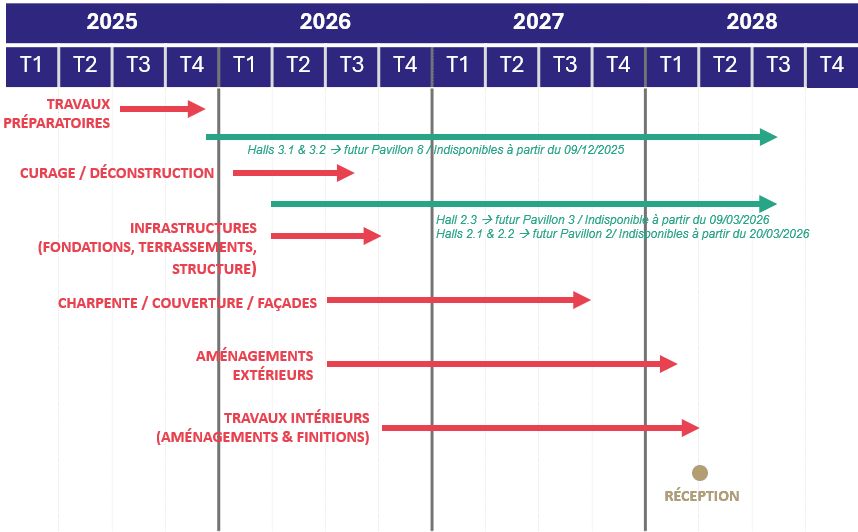

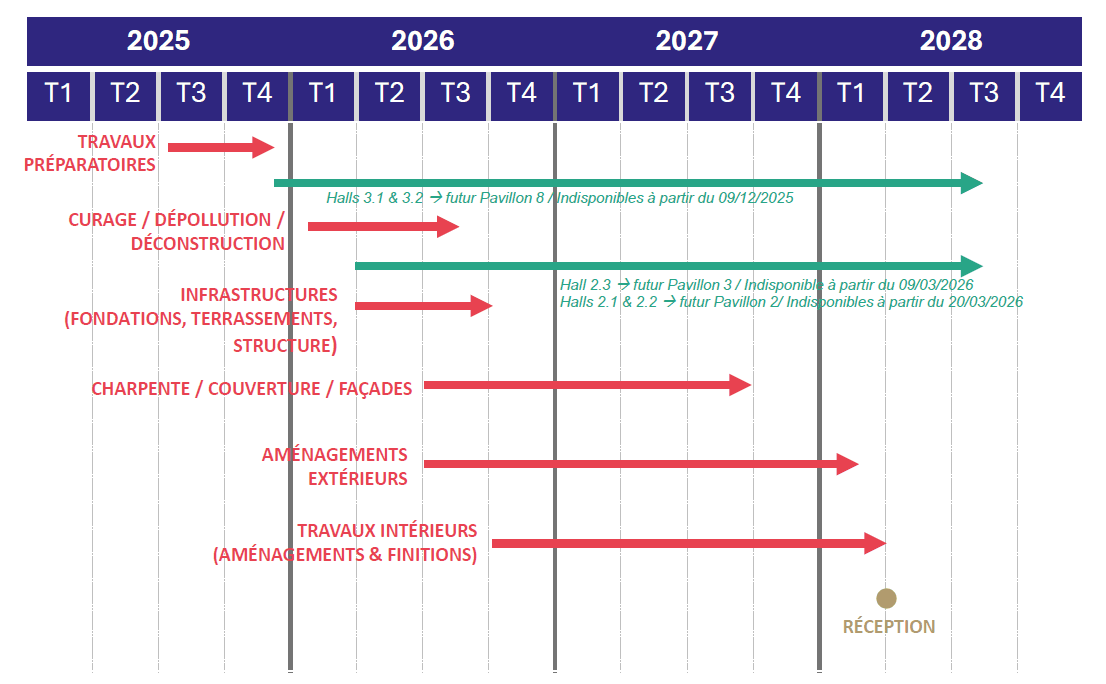

2025-2028
2025-2028
2021-2025
2017-2020
Comme la dernière pièce d’un puzzle, le projet des Pavillons 2,3 et 8 est l’aboutissement de 30 ans de restructuration et reconstruction de Paris Expo Porte de Versailles.
Avec ce projet l’ensemble du Parc sera au niveau des meilleurs standards internationaux et tous les pavillons seront desservis par des espaces paysagés dégagés de toute logistique.
L’ensemble créé par ces nouveaux pavillons mettra en scène l’arrivée sur le Parc ainsi que la grande allée centrale qui le traverse.
Au centre du projet, un espace triangulaire, le Pavillon 3, assurera l’articulation géométrique de changement de direction du site, et accueillera, grâce à une hauteur intérieure de 16 m et des portées de 100 m, tous les événements possibles (conférence, concert, épreuves sportives, etc.)
Face à la Tour Triangle, un volume de 150 m de longueur, le Pavillon 2, dont la façade animera l’avenue Ernest Renan, permettra la tenue de grandes expositions sur deux niveaux.
En vis-à-vis du Paris Convention Centre, le pavillon 8, complétera l’offre de celui-ci avec la possibilité d’organiser des conférences de 7 000 personnes et plus.
Toutes les toitures seront végétalisées, dessinées pour être admirées depuis la Tour Triangle, le Pavillon 7 et les immeubles résidentiels voisins et qui, en plus, assureront les rétentions d’eau de pluie conformément aux règles environnementales de la Ville de Paris. Elles seront bordées de 1 200 m linéaires de jardinières plantées d’arbustes qui, depuis les allées du Parc donneront l’impression de jardins suspendus.
Les façades, conçues avec un soin particulier, tant dans leur composition que dans leur réalisation, se composeront de panneaux métalliques d’un gris subtilement brillant, mis en valeur par de fortes lignes horizontales de teinte sombre. Elles exprimeront le caractère de grand équipement public que constituent les Parc des Expositions.
Retrouvez toutes les informations du projet de modernisations ici.
Implantée à Paris avec une filiale à Pékin, l’agence réunit aujourd’hui huit associés et développe une approche pluridisciplinaire, articulée autour de pôles complémentaires: architecture, aménagement urbain et développement durable, architecture intérieure, BIM Management, ainsi qu’ingénierie des structures et façades.
Pour Valode & Pistre, le projet architectural est à la fois un acte social, tourné vers le client et l’utilisateur et un acte de création, conçu pour répondre à un programme et à un contexte précis.
L’agence intervient sur une grande diversité de programmes, avec une expertise particulière dans les projets urbains, résidentiels et les nouveaux quartiers mixtes, ainsi que dans les grands équipements, les tours, sièges sociaux et ensembles tertiaires, les établissements de santé, l’hôtellerie et les pôles de loisirs.
Eklo a ouvert ses portes le jeudi 8 février 2024. Un concept lifestyle, écologique et économique !
Les travaux de l'hôtel on débuté en mars 2022 pour une durée de 2 ans. Viparis a choisi Eklo comme partenaire afin de proposer une expérience hôtelière atypique destinée à une large clientèle business et loisirs.
Un projet architectural signé Valode et Pistre !
L’agence Valode & Pistre, fondée en 1980 par Denis Valode et Jean Pistre est une agence internationale d’architecture, de design intérieur, d’urbanisme et d’ingénierie. Approfondissant la dimension contextuelle et écologique de leurs projets, Valode et Pistre développent des projets dans de nombreux pays et sont implantés en Chine et en Russie. Parmi leurs réalisations marquantes en France : les Pavillons 4, 5 et 6 de Paris Expo Porte de Versailles, le Musée d’Art Contemporain de Bordeaux, le Technocentre Renault, la Tour T1 (siège de GDF Suez à la Défense) et le Grand Stade de Lille.
Distinctions
Grande Médaille d’argent de l’Académie d’Architecture, Équerre d’argent
Motel One :
L'Hôtel Motel One est un projet signé Jean-Paul Viguier dont les travaux ont débuté fin septembre 2022 pour une ouverture milieu 2025.
Intentions paysagères :
Les intentions paysagères sont diverses comme l'intégration du projet au quartier et dissimuler le périphérique. Une volonté de développement de la biodiversité est présente en créant un véritable poumon vert. De plus, ce projet permettra de créer un nouveau pôle d'attractivité avec un espace public riche et mixte aux usagers.
Toutes ces intentions contribueront au confort des visiteurs et des employés.
Architecte : Jean-Paul Viguier
Son agence Jean-Paul Viguier et Associés puis VIGUIER architecture urbanisme paysage bénéficie d’une reconnaissance internationale notamment grâce au Pavillon de la France à l'Exposition Universelle de Séville (1992), au Parc André-Citroën à Paris, siège de France Télévisions à Paris, au Musée d'archéologie du Pont du Gard, la Tour de Cœur Défense à Paris, l’hôtel Sofitel Water Tower à Chicago, le McNay Art Museum à San Antonio, au Texas, premier musée d'art moderne construit aux Etats-Unis par un architecte français, au Muséum d'Histoire Naturelle de Toulouse, la Tour Maroc Telecom à Rabat, la Tour Majunga à La Défense, le Campus SFR à Saint-Denis, l’IUCT - Institut Universitaire du Cancer à Toulouse dans un campus unique... Les récents concours lauréats pour le quartier Europea à Bruxelles remodelant le site de l’Exposition Universelle de 1958 autour de l’Atomium, le siège de VINCI à Nanterre et la plus haute tour d’habitation en bois (57m) à Bordeaux dans le nouveau quartier de la Gare Jean Belcier à l’arrivée du futur TGV permettent de poursuivre ce travail significatif.
Distinctions
Chevalier de l’Ordre National du Mérite, Officier dans l’Ordre National de la Légion d’Honneur, Commandeur de l’Ordre des Arts et des Lettres, Honorary Fellow. de l’ A.I.A. American Institute of Architecture., Membre de la Commission Nationale Supérieure des Monuments Historiques - Ministère de la Culture et de la Communication (1998-2005), Président de l’AFEX Architectes Français à l’Export (1997-1999), Président de l'Académie de l'Architecture (1998-2001), RIBA Registered depuis 2015
Les aménagements extérieurs comprennent la création d'un jardin d'enfants ainsi que d'espaces plantés sur un parking existant. Un aménagement paysager sera effectué avec le réaménagement des accès afin de fluidifier l'entrée et désengorger la rue.
Un nouveau Pavillon 6 voit le jour, à la place des anciens Pavillons 6 et 8. La structure de l'auvent permet de suspendre une multitude de messages lumineux de tailles et de couleurs variables. À l’approche de l'événement, la façade se déplie peu à peu, laissant apparaître des rais de lumière colorés. Ce mouvement combiné s’achève le jour de l’ouverture de l’événement, à la manière d’un compte à rebours. Quelques jours avant la fin de l’événement, le mouvement inverse s’amorce.
Tenant d’une architecture contextualisée, Jean Nouvel s’est fait connaître des Parisiens avec l’Institut du Monde Arabe en 1987, puis avec la Fondation Cartier en 1994 et le musée du Quai Branly en 2006.
Ses réalisations sont souvent spectaculaires, comme le One Central Park à Sydney, la tour Doha au Qatar ou la tour Agbar à Barcelone. Il œuvre actuellement à la réhabilitation de l’île Seguin à Boulogne-Billancourt et a récemment livré la nouvelle Philharmonie de Paris.
Distinctions
Pritzker Prize, Premier Prix International d’Architecture de l’UNESCO, Lion d’or à la Biennale de Venise, Grand Prix National de l’Architecture, Équerre d’argent, Prix de la Wolf Foundation.
Un projet architectural composé de 2 hôtels totalisant 452 chambres à l’intérieur du parc, créant ainsi une nouvelle porte sur le parc, avenue de la Porte de la Plaine. La volumétrie générale des deux bâtiments et la composition des façades ont été développées afin de créer un ensemble harmonieux. De grandes baies vitrées mettent en scène la vie intérieure au rez-de-chaussée, le corps du bâtiment, composé quant à lui d’une série de volumes empilés crée un mouvement sur toute la longueur des façades. En toiture, deux terrasses visibles depuis le périphérique et les environs, créent un signal fort, mises en valeur la nuit par à un éclairage soigné.
Architecte, urbaniste et designer, Jean-Michel Wilmotte fonde en 1975 Wilmotte & Associés Architectes. Cette agence d’architecture internationale œuvre dans 5 domaines : l’architecture, l’architecture d’intérieur, la muséographie, l’urbanisme et le design. Wilmotte & Associés est implantée en France, au Royaume-Uni, en Italie, en Corée du Sud et au Brésil. Composée aujourd’hui de 220 collaborateurs, elle intervient sur tous types de programmes et de projets dans 26 pays. En 2005, Jean-Michel Wilmotte crée la Fondation d’entreprise Wilmotte pour sensibiliser les jeunes architectes aux problématiques de réhabilitation du bâti ancien.
Grand Prix National de la Création Industrielle, If Design Award, Prix Europa Nostra, Grand Prix du Rayonnement Français.
Le Pavillon 1, avec sa nef de 26 mètres de haut et ses 45 000 m², reste le plus grand espace de plain-pied du parc des expositions. La façade est recouverte d’une double peau en tissu métallique tissé, de couleur dorée et argentée. Elle est positionnée quelques mètres devant la façade existante, son surplomb créant ainsi une galerie couverte et un auvent. Tour à tour opalescente, réfléchissante ou transparente, elle reflète la lumière du jour ou les éclairages nocturnes et vibre selon l’angle de vision du passant.
Architecte tout autant qu’urbaniste, Dominique Perrault s’est imposé sur la scène internationale après avoir remporté le concours de la Bibliothèque Nationale de France en 1989. Depuis lors, il a conduit de nombreux projets privés et publics, culturels et sportifs en Europe, en Corée ou encore au Japon.
Parmi ses projets et réalisations : l’aménagement de la piazza Garibaldi à Naples, les DC Towers à Vienne, la restructuration de la Poste du Louvre. Il est membre du Conseil Scientifique du Grand Paris.
Grand Prix Afex, Grande Médaille d’or de l’Architecture, Grand Prix National d’Architecture, Équerre d’argent.
Valode & Pistre Architectes est intervenu pour la reconstruction du Pavillon 4 dès la fin des années 90. Ce pavillon répond aux ambitions de polyvalence, de performance, de confort ainsi qu’à l’ambition architecturale du projet de modernisation. Afin d’améliorer le confort des visiteurs et de marquer l’entrée principale du hall devenu pavillon, un auvent de grande dimension couvre l’espace, révélant ainsi une nouvelle place de vie.
L’agence Valode & Pistre, fondée en 1980 par Denis Valode et Jean Pistre est une agence internationale d’architecture, de design intérieur, d’urbanisme et d’ingénierie. Approfondissant la dimension contextuelle et écologique de leurs projets, Valode et Pistre développent des projets dans de nombreux pays et sont implantés en Chine et en Russie. Parmi leurs réalisations marquantes en France : les Pavillons 4, 5 et 6 de Paris Expo Porte de Versailles, le Musée d’Art Contemporain de Bordeaux, le Technocentre Renault, la Tour T1 (siège de GDF Suez à la Défense) et le Grand Stade de Lille.
Grande Médaille d’argent de l’Académie d’Architecture, Équerre d’argent.
Bâtiment emblématique de l’architecture brutaliste dont il est l’héritier, le Pavillon 7 surplombe le parc et la ville de Paris. La structure originelle en béton armé de l’ouvrage est mise en valeur et modernisée. Une nouvelle façade vitrée est créée. Grâce à ses vitrages plissés, elle amène un effet d’ondulation à chaque niveau, symbolisant le perpétuel mouvement des expositions et le dynamisme qui anime l’ensemble du parc, tout en offrant aux visiteurs du Pavillon 7 une vue exceptionnelle sur Paris. Il accueille au niveau 7.3 Paris Convention Centre, plus grand centre de congrès d’Europe.
L’agence Valode & Pistre, fondée en 1980 par Denis Valode et Jean Pistre est une agence internationale d’architecture, de design intérieur, d’urbanisme et d’ingénierie. Approfondissant la dimension contextuelle et écologique de leurs projets, Valode et Pistre développent des projets dans de nombreux pays et sont implantés en Chine et en Russie. Parmi leurs réalisations marquantes en France : les Pavillons 4, 5 et 6 de Paris Expo Porte de Versailles, le musée d’Art contemporain de Bordeaux, le Technocentre Renault, la Tour T1 siège de GDF Suez à la Défense et le Grand Stade de Lille.
Grande Médaille d’argent de l’Académie d’Architecture, Équerre d’argent.
Maxime GAUTHIER
Directeur de Site
Viparis a désigné Maxime Gauthier comme interlocuteur privilégié auprès du public pendant toute la durée du chantier des nouveaux Pavillons 2 & 3. En sa qualité de Directeur du Site – Paris Expo Porte de Versailles, il assure le suivi opérationnel du site et contribue à la mise en œuvre des engagements de Viparis en matière de communication et de concertation avec les riverains. Dans ce cadre, Maxime Gauthier participera au déploiement d’une communication régulière à destination des riverains et des usagers du site, en lien avec les équipes projet. Son objectif est de faciliter le dialogue, de partager les informations utiles sur l’avancement des travaux, et de contribuer à une cohabitation harmonieuse entre le chantier et ses abords.
